新平水利简报 第33期 新 平县水利局办公室 2019年4月18日

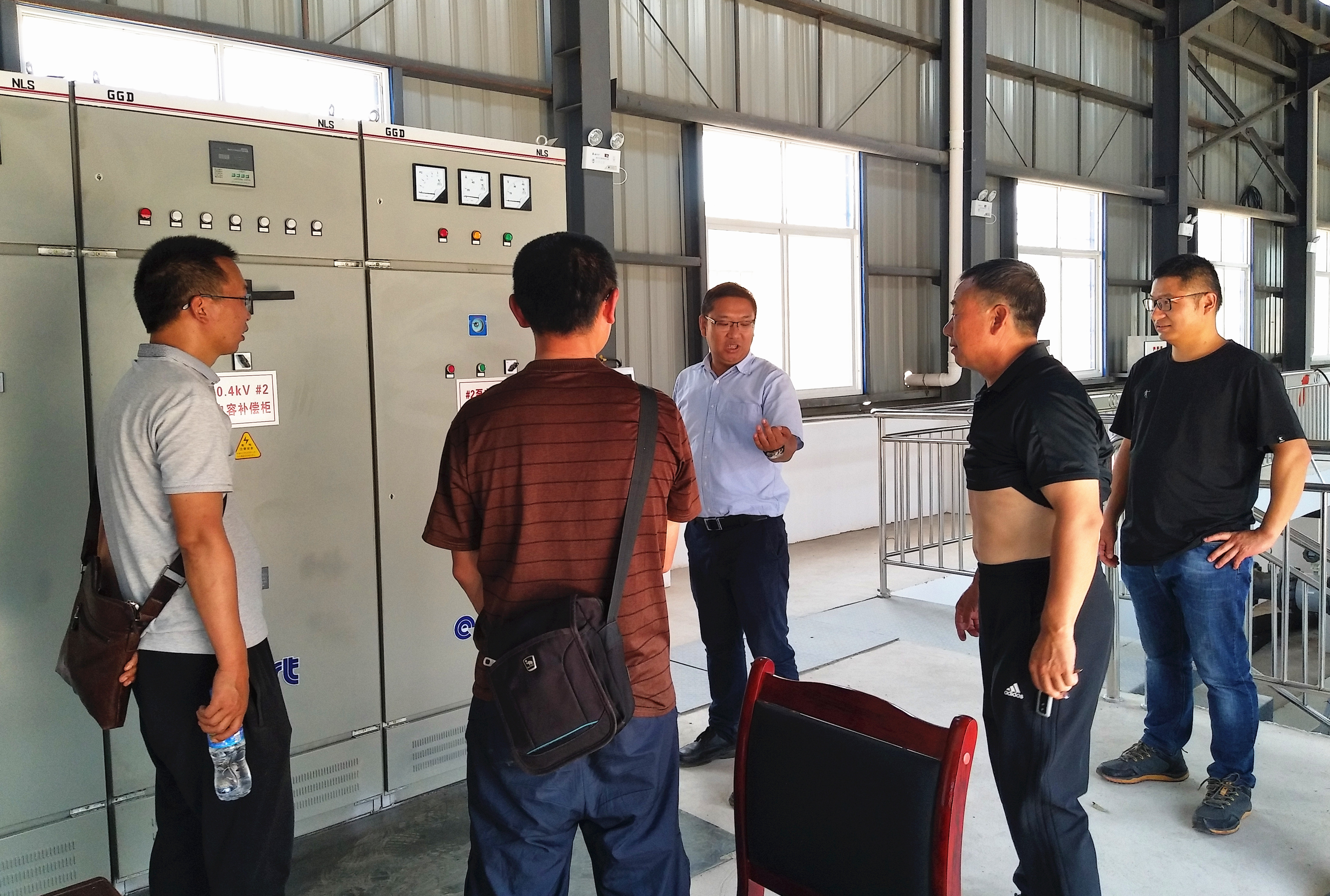

新平县扬武镇马鹿寨片区脱贫攻坚应急提水 工程项目试通水成功 4月17日下午14时,新平县党组书记、局长杨曙诚,副局长王永一行,在工程建设管理局及施工方人员的陪同下,现场视察了扬武镇马鹿寨片区脱贫攻坚应急提水工程项目建设,听取项目进展情况汇报,共同见证项目试通水,这标志着长期受干旱天气影响的马鹿寨片区的抗旱能力得到极大增强。

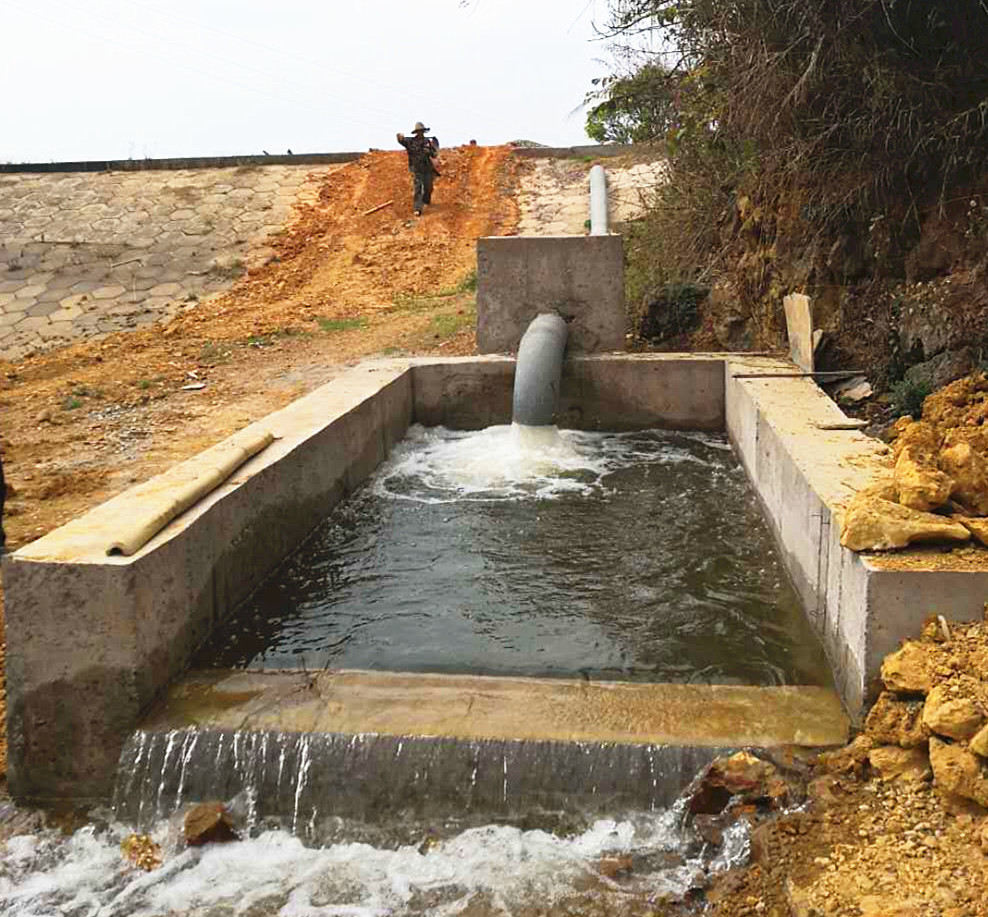

扬武镇马鹿寨片区脱贫攻坚应急提水工程项目分三级泵站提水,一、二各站各安装2台提水泵,三级泵站安装1台提水泵,最低提水点高程442m,最高出水高程1224m,直接提水高度782m,管线总长13公里,可满足扬武镇马鹿寨片区11900亩土地的灌溉用水。该项目主体工程完工后,经过3个月的机电设备安装调试,已具备通水能力,调式示结果显示,各级泵站设备运行状态良好,操作控制可靠,各站单机设计提水量155m3/h,实际提水量190m3/h。 杨曙诚对项目建设给予充分肯定,要求建设管理局继续抓好后续竣工资料整编工作,尽快完成项目竣工验收。在确定运行管理单位后,争取先行移交经营管理权,使项目尽早发挥效益,为马鹿寨片区经济社会发展作出积极贡献。项目竣工验收后再全面完成资产移交工作。 (局办公室 供稿)
|
