百年华诞,“七一”献礼 大戛高速通信覆盖是县工信局党史学习教育“为民办实事计划”的一项重要建设项目之一,是惠及民生的一件要事。6月23日,值此中国共产党百年华诞之际,随着新平西至戛洒段移动通信基站开通,新平县大戛高速实现全线4G移动通信信号全覆盖,这是所有奋斗在大戛高速通信建设工作人员为新平人民送上的“七一”节日贺礼,让您的旅途有“网”相伴。 高速公路移动通信信号覆盖一直以来是通信基础设施建设的一大痛点。面对4G建设规模收紧、通信设备供应不足、多方协调审批流程复杂、投资收益比低等问题,县工信局提高政治站位,以高度的政治感和责任感,迎难而上,协同多部门,从深入调查研究、规划设计、高效组织项目实施着手,积极向上级通信管理部门汇报,争取资源支持。多次召开工作推进协调会议部署安排通信建设工作,进行实地督促推进,采取有效措施,确保6月底前完成通信建设。 一是提前规划设计。前期与相关规划部门做好通信基站选址点位和光缆铺设路由规划设计。 二是统筹协调,共同推进。由工信部门牵头,协同交通、路政、交警、大戛高速建设方、大戛高速营运公司、铁塔、电信运营商等多方部门,共同研究,协同推进,于5月10日完成建设方案、保通方案得到相关部门的审批,云南省电信普遍服务项目变更申请也得到省通管局批复。

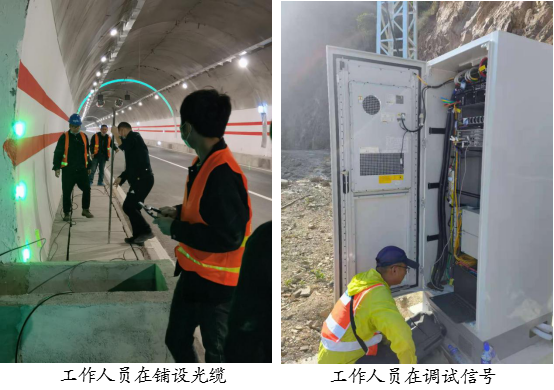

三是对标对表,加强监督。对照项目建设计划,积极协调、督项目进展情况,确保大戛高速电信普遍服务通信项目扎实推进,华为和诺西通信供应商设备及时到位,工程施工顺利进行。 四是创新高速无线网络隧道覆盖建设模式,创新“梯队计划责任到人”的协调方式和现场管理机制,创新采用级联组网方式提高BBU利用率,结合道路数据流量较少的特点,隧道内创新采用附墙抱杆+一体化机柜+交转直的铁塔支臂和供电方式。 通过不懈努力,新平县大戛高速大开门至戛洒全线实现4G通信信号覆盖,其中,大开门至新平西于2020年6月12日实现通信信号覆盖,新平西至戛洒于2021年6月23日实现通信信号覆盖。全线铺设光缆140公里,宏站5座,4G发射天线射频拉远单元(RRU)122套,4G主设备基带处理单元(BBU)27套,项目总投资1537万元,其中,中国移动投资570万元,中国电信投资517万元,中国铁塔投资450万元。 经6月23-24日信号强度测试,大戛高速全线移动4G信号最高速率为36.38Mbps,最低速率为5.16Mbps,电信移动4G信号最高速率为20.5Mbps,最低速率为12.2Mbps,完全能满足用户高速路上通话及上网需求。
|
